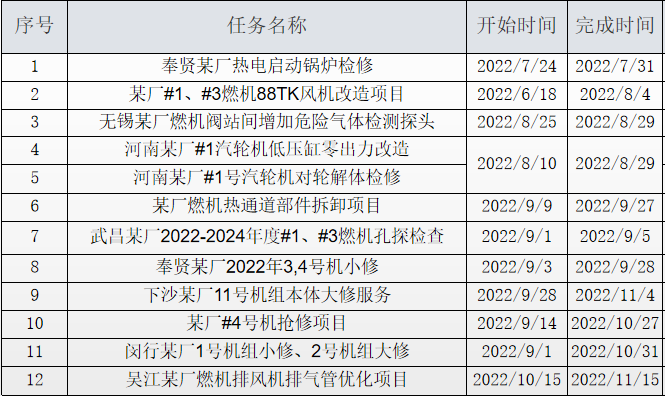

2022下半年检修项目成果汇总


2022年,下半年共有25个检修项目已竣工。在整个项目周期里,我司确保每个工序的精确性,满足质量要求及以专业的技术和饱满的态度,顺利地完成了检修项目,在充分总结了以往机组检修的成功经验后,便开展了各项准备工作:制定了详尽的检修项目清单、落实项目责任人、进行物资采购、并且从从四个方面向全体参检人员提出了要求。




一是要安全,作为我司在上海地区的业务,安全是至关重要的,要求所有人员必须严格执行公司、电厂在安全方面的各项规定,增强安全意识和自我保护意识,决不能在安全方面出现任何闪失和问题。


二是要抓检修质量和工艺,本次工程中,按照检修计划从燃机、汽机、化学、锅炉、电气、热控等六个方面进行了专业的检修。其中,重点问题存在于

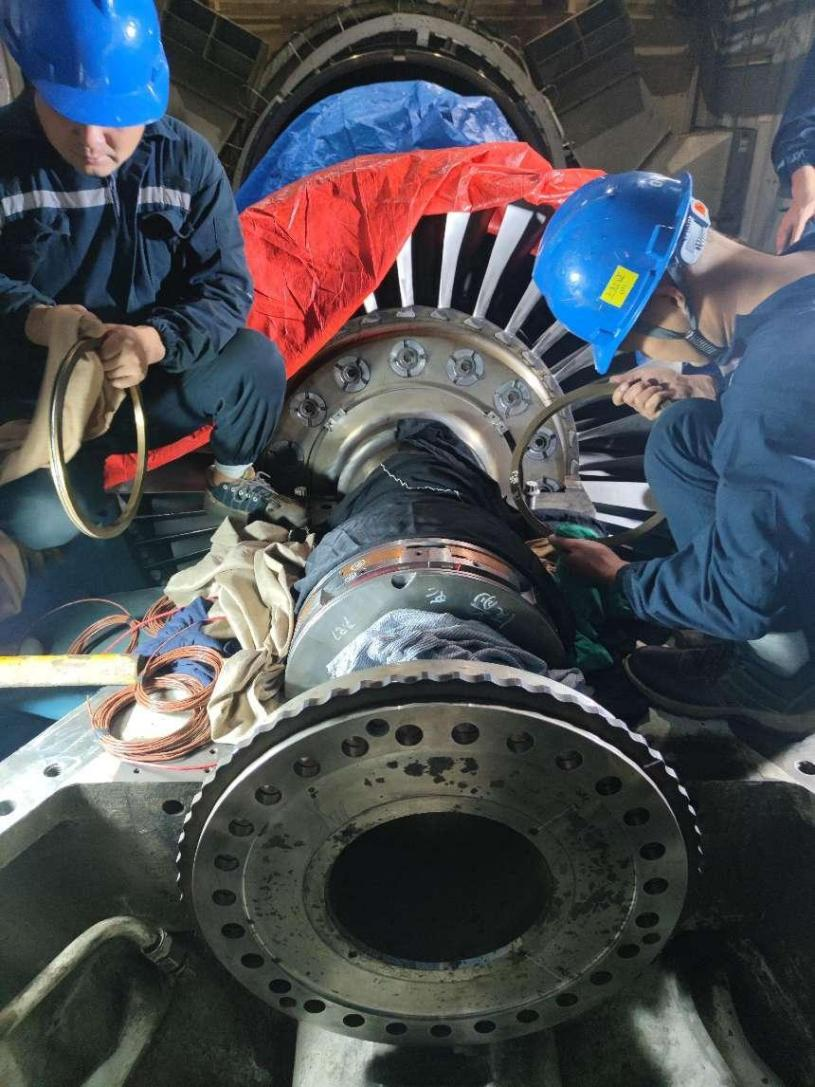

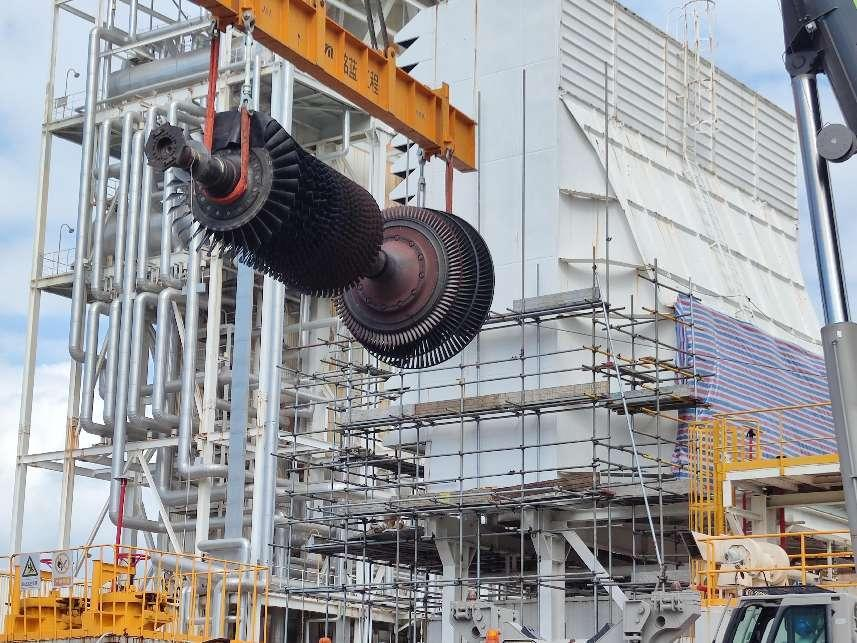

1.新的挑战:国内首台6FA燃气轮机(GE产)大修,并抽穿发电机转子。

2.下半年疫情依旧紧张,工作生活条件艰难。


我司解决措施

1.集中公司技术力量应对新的挑战,对整个项目过程中的质量、进度严格把控。

2.做好防疫措施,大家同甘共苦,万众一心,凝聚力量面对疫情。


三是保证工期,我司全体人员精诚协作,与设备部、监理人员及时沟通,尽可能的避免了出现窝工、返工等现象。有需要加班时,我们的师傅也是任劳任怨,绝不会出现因自己的工作而影响整个大修进度的情况。

四就是后勤保障,公司从人员的吃饭、中午休息、上下班、待遇,保险等各方面一一做好了详细安排,解决了大家的后顾之忧,让人员能以最投入的状态去参与到本次检修工作中。
