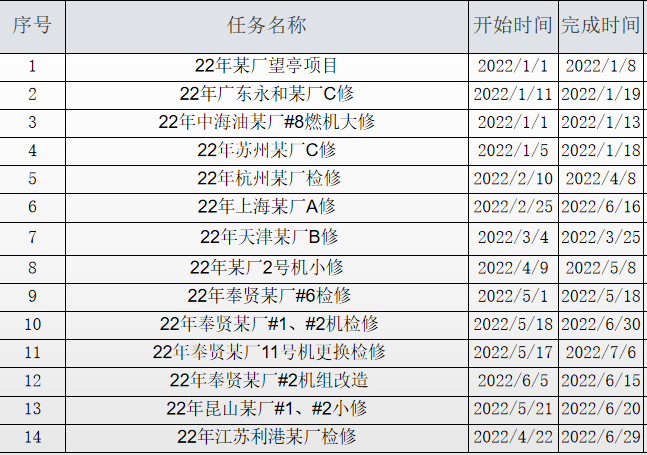

2022年,经过长达6个月的艰苦奋斗,上半年共14个检修项目竣工。在整个项目周期里,我司团队以专业的技术和饱满的态度,顺利地完成了全部检修项目。
项目开始前,在充分总结了以往机组检修的成功经验后,便开展了各项准备工作,制定了详尽的检修项目清单、落实项目责任人、进行物资采购、并且从四个方面向全体参检人员提出了要求。
一是要安全,安全是至关重要的,要求所有人员必须严格执行公司、电厂在安全方面的各项规定,增强安全意识和自我保护意识,决不能在安全方面出现任何闪失和问题。

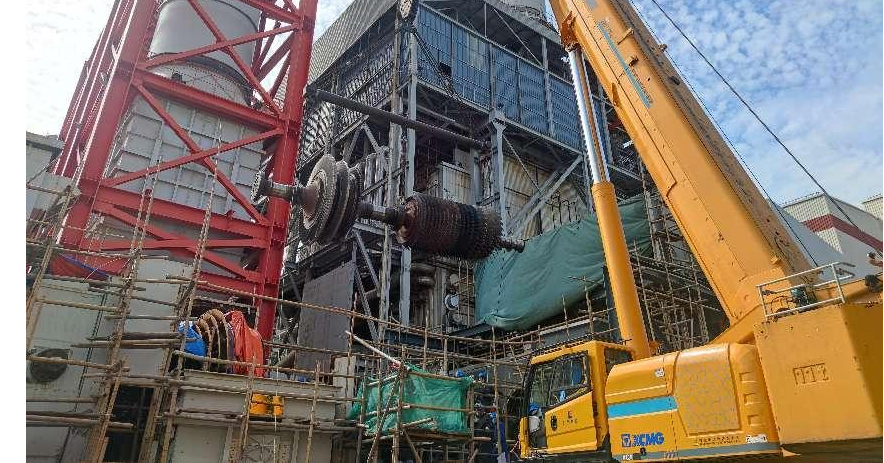

二是要抓检修质量和工艺,按照检修计划从燃机、汽机、化学、锅炉、电气、热控等六个方面进行了专业的检修。其中,在检修时遇到了以下困难点:
(1)由于各种不可抗力的原因,多个现场遭遇停机延迟,给工期带来了巨大的压力。
(2)在3月份疫情大面积爆发的背景下,多地实行了人员封控在家措施,导致工人资源紧缺,工作量剧增,给检修现场带来了巨大困难。
(3)受到疫情影响,设备返厂计划不得不推迟,因为疫情导致工厂停产,这也给项目进展带来了一定的阻碍。
我司解决措施:
(1)根据现场难易情况,集中调配现有的人员,分步解决各个现场的主要问题。
(2)竭尽全力借用一切资源,解决人和材料的问题。
(3)及时跟踪返厂或采购的部件,并随时调整进度计划。
三是保证工期,我司全体人员精诚协作,与设备部、监理人员及时沟通,尽可能的避免了出现窝工、返工等现象。有需要加班时,我们的师傅也是任劳任怨,绝不会出现因自己的工作而影响整个大修进度的情况。
四就是后勤保障,公司从人员的吃饭、中午休息、上下班、待遇,保险等各方面一一做好了详细安排,解决了大家的后顾之忧,让人员能以最投入的状态去参与到本次检修工作中。
检修完成后,公司及厂区领导对已完成的项目和质量给予了高度评价,而且对在这段时间付出辛勤汗水的检修人员进行了表扬,同时对后续的工作提出了宝贵的建议--要不畏艰苦,克服苦难,保证机组检修工作的按时、保质、保量完工。
